详解地暖工程施工细则

发布者:未知 发布时间:2018-11-05

  详解地暖工程施工细则

  1、 施工准备(含清理地面)→安装固定分、集水器→铺设绝热板和边界膨胀带→地暖反射膜→铺设盘管(PEX、PERT、PB等) :加热盘管铺设的顺序是从远到近逐个环圈铺设,凡是加热盘管穿地面膨胀缝处,一律用膨胀条将地面分隔开来,加热盘管在此处均须加伸缩节,伸缩节为加热盘管专用伸缩节,其接口连接以加热管品种确定。施工中须由土建与安装事先划分好→设置过门伸缩缝(含盖钢丝网)→中间验收(一次水压试验)→回填细石混凝土层→完工验收(二次水压试验 )。(专用温控器最后安装)竣工结束时,绘制图纸,准确标注盘管位置和地温传感器的埋设地点。

  2、卫生清理,建筑垃圾及灰尘

  3、绝热层的铺设:

  铺设绝热层的地面应平整、干燥、无杂物。墙面根部应平、直且无积灰现象。绝热层的铺设应平整,绝热层相互间的接缝应严密。直接与土壤接触的或有潮气侵入的地面,在铺放绝热层之前应先铺一层防潮层。

  聚苯乙烯泡沫塑料板绝热层厚度(mm) 楼层之间楼板上的绝热层 20 与土壤或室外空气相邻的地板上的绝热层 40

进口地暖

  伸缩缝的设置:

  1. 在与内外墙、柱及过门等交接处应敷设不间断的伸缩缝,伸缩缝连接处应采用搭接方式,搭接宽度不小于10mm;伸缩缝与墙、柱应有可靠的固定方式,与地面绝热层连接应紧密,伸缩缝宽度不宜小于20mm。伸缩缝宜采用聚苯乙烯或高发泡聚乙烯泡沫塑料。

  2. 当地面面积超过30㎡或边长超过6m时,应按不大于6m间距设置伸缩缝,伸缩缝宽度不小于8mm(一般工地我们做10mm)。伸缩缝宜采用高发泡聚乙烯泡沫塑料或内满填弹性膨胀膏。

  3. 伸缩缝应从绝热层的上边缘到填充层的上边缘整个截面上隔开。

  发泡水泥隔热层的验收每100立方作为一个检验批表面质量检测密度测定:按GB/T11970中的方法抗压强度测定,同上厚度测量,随机抽检

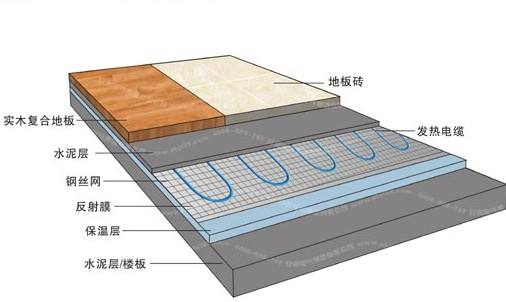

  4、铺反射膜

  5、卫生间施工 :

  卫生间应做两层隔离层,作法可参见《低温热水地面辐射供暖技术规程》附录 A。

  卫生间过门处应设置止水墙,在止水墙内侧应配合土建专业作防水,以防止卫生间积水渗入绝热层,并沿绝热层渗入其它区域。加热管穿止水墙处应设防水套管,防水套管两端应加密封。

  做完防水闭水试验并经过验收。

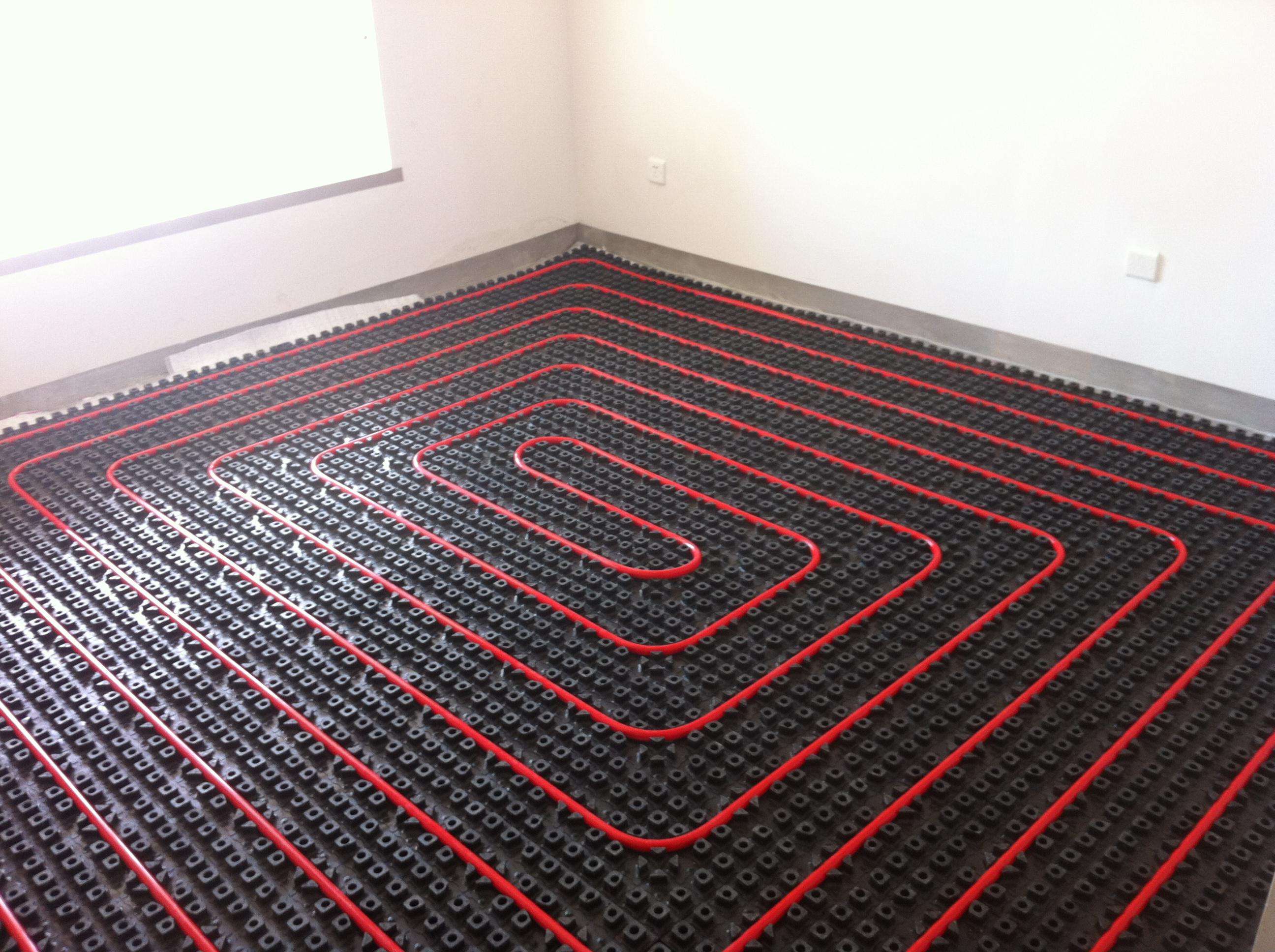

  6、盘管敷设

  进口地暖敷设注意问题

  1、管道敷设间距与设计相符合,设计回路相符合,如需更改,须征得设计人员同意,并在图纸上标注清楚。

  2、坚决杜绝出现管道交叉现象。

  3、管路回路实际铺设长度差距大于30米,应调整。

  4、卡丁和扎带将决定铺设盘管的质量,避免因盘管的张力而弹开变形

  5、回路拐弯柔和,固定牢固。弯曲率不能小于管子外径的8倍。

  6、与分水器连接的地面部分管道必须加套管。

  7、安装分集水器械, 要先定好分集水器的位置,然后地面开槽,预埋好电热执行器和房间温控器之连接线。

  8、铺设钢丝网:钢丝网铺在盘管上面,用于加固防止地面开裂和保护管材增加地面承重力;铺在下面为保温板起到承重作用和固定地暖管材,使盘管间距更加规范。双层更加牢固。

  9、压力试验

进口地暖

  低温热水地板辐射采暖系统:

  1) 试验压力为工作压力的1.5倍,但不小于0.6MPa。

  2) 检验方法:在试验压力下稳压1h,压力降不大于0.05MPa且不渗不漏 。

  水压试验要求: 浇捣混凝土填充层之前和混凝土填充层养护期满之后,应分别进行系统水压试验。水压试验应符合下列要求: ①水压试验之前,应对试压管道和构件采取安全有效的固定和养护措施。 ②试验压力应为不小于系统静压加0.3MPa,但不得低于O.6MPa。 ③冬季进行水压试验时,应采取可靠的防冻措施。

  水压试验步骤: ①经分水器缓慢注水,同时将管道内空气排出。 ②充满水后,进行水密性检查。 ③采用手动泵缓慢升压,升压时间不得少于15min。 ④升压至规定试验压力后,停止加压,稳压1h,观察有无漏水现象。 ⑤稳压1h后,补压至规定试验压力值,15min内的压力降不超过 O.05MPa无渗漏为合格。

  加热管安装完毕后,在混凝土填充层施工前应按隐蔽工程要求,由施工单位会同监理单位进行 10、中间验收:

  (1)绝热层的厚度、材料的物理性能及铺设应符合设计要求;

  (2)加热管或发热电缆的材料、规格及敷设间距、弯曲半径等应符合设计要求,并应可靠固定;

  (3)伸缩缝应按设计要求敷设完毕:

  (4)加热管与分水器、集水器的连接处应无渗漏;

  (5) 填充层内加热管不应有接头;

  (6) 分水器、集水器及其连接件等安装后应有成品保护措施。

  11、填充层的施工 :

  混凝土填充层施工应具备以下条件:

  1、 所有伸缩缝均已按设计要求敷设完毕;

  2、 加热管安装完毕且水压试验合格、加热管处于有压状态下;保证加热管内的水压不低于0.6MPa。

  3、混凝土填充层的施工,应由土建施工方承担;安装单位应密切配合,打完养护过程中,系统应保持不小于0.4MPa。填充的豆石混凝土中必须加进5%的防龟裂的添加剂,混凝土填充层的养护周期不应少于21天。

  4、在门口、过道、地漏处做好记号,防止后期破坏。

  50厚的c15细石砼填充层随打随抹,上覆盖3个间距为5的钢筋网。

  1:3水泥砂浆找平层、20厚的挤塑聚苯板真空镀铝聚酯薄膜

  面层的施工 :

  低温热水地面辐射供暖装饰地面宜采用以下材料: 1. 水泥砂浆、混凝土地面; 2. 磁砖、大理石、花岗岩等石材地面; 3. 符合国家标准的复合木地板、实木复合地板及耐热实木地板。

  进口地暖铺设最后是成品保护
